新天钢厂区技术升级改造项目中原有管道在新建项目基础的正下方,从而造成影项目的继续展开。经过现场核查和讨论,需要在不影响生产的前提下,将原有管道移至项目外侧,为了不拖延工期,带压开孔封堵作业与新建项目同时进行。现场有动力电源380V,发电机50KW以及吊装设备等。

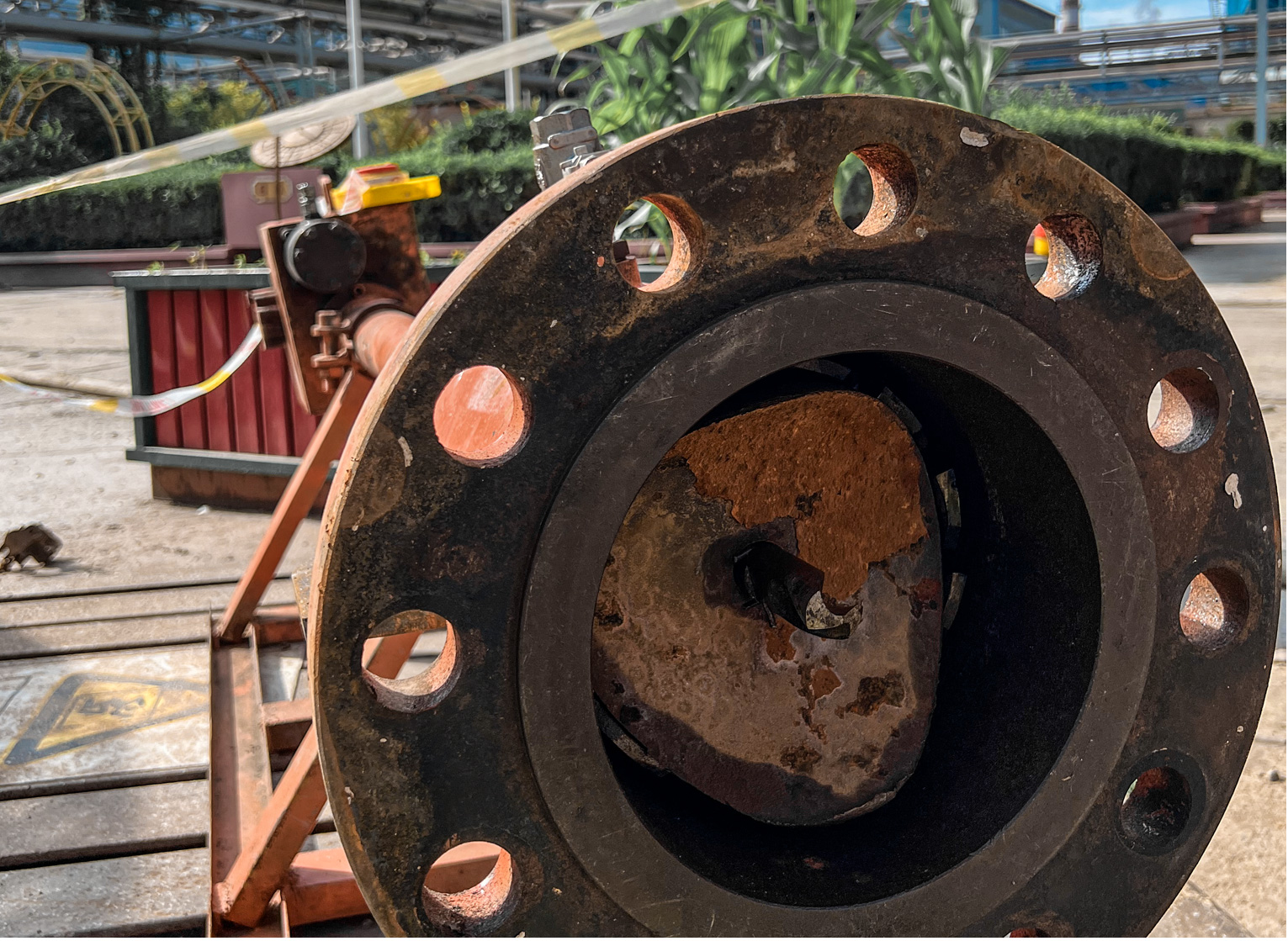

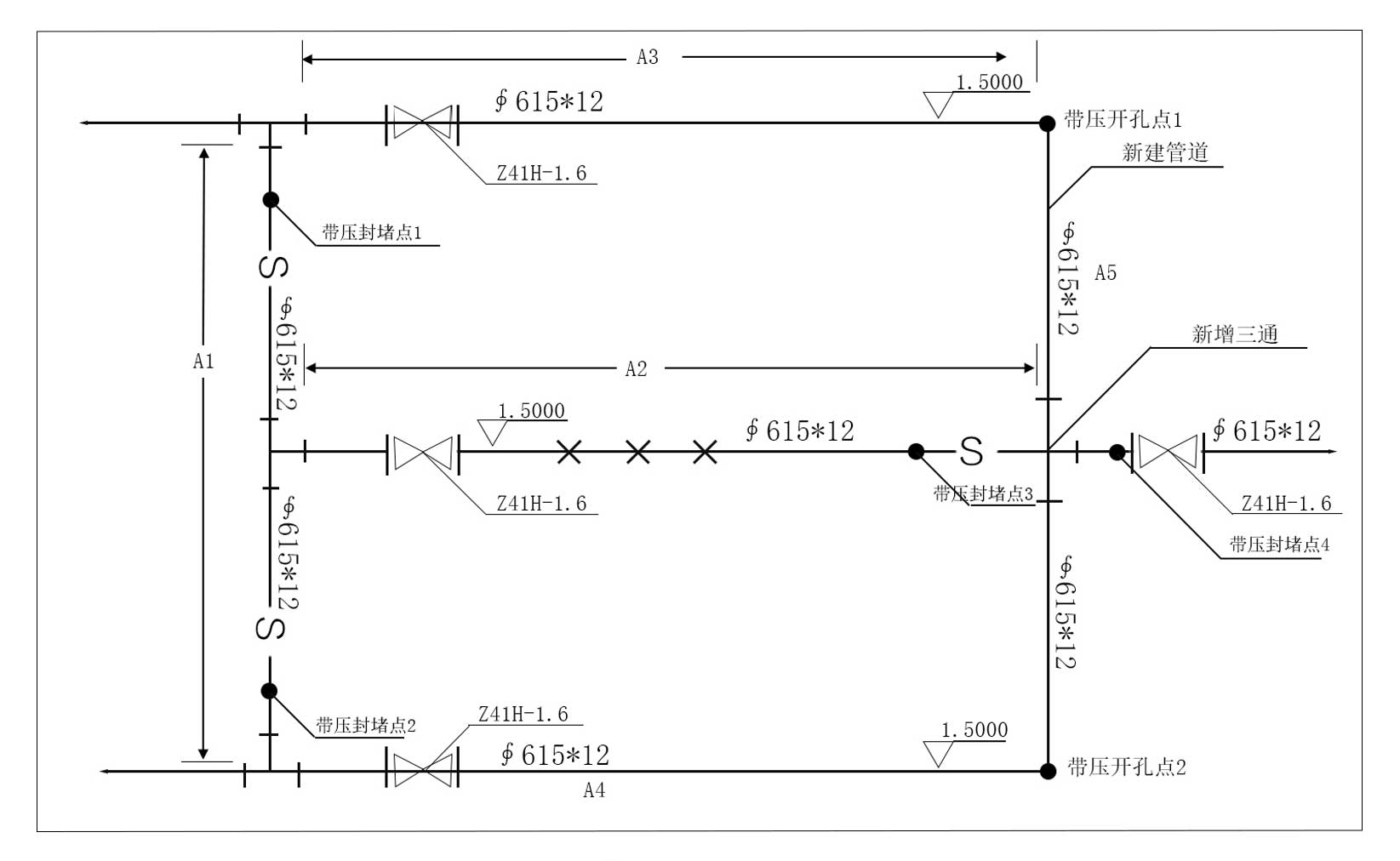

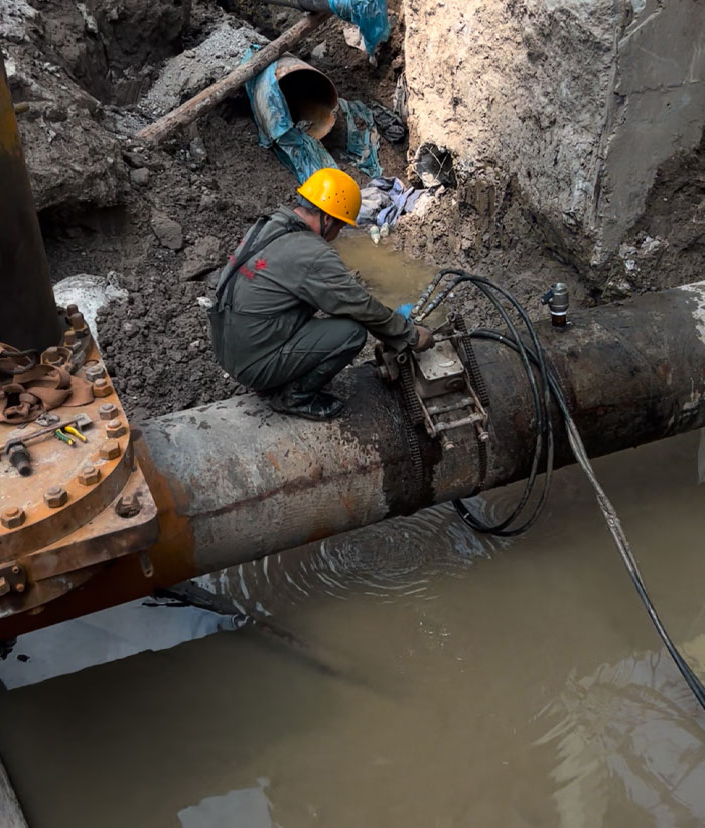

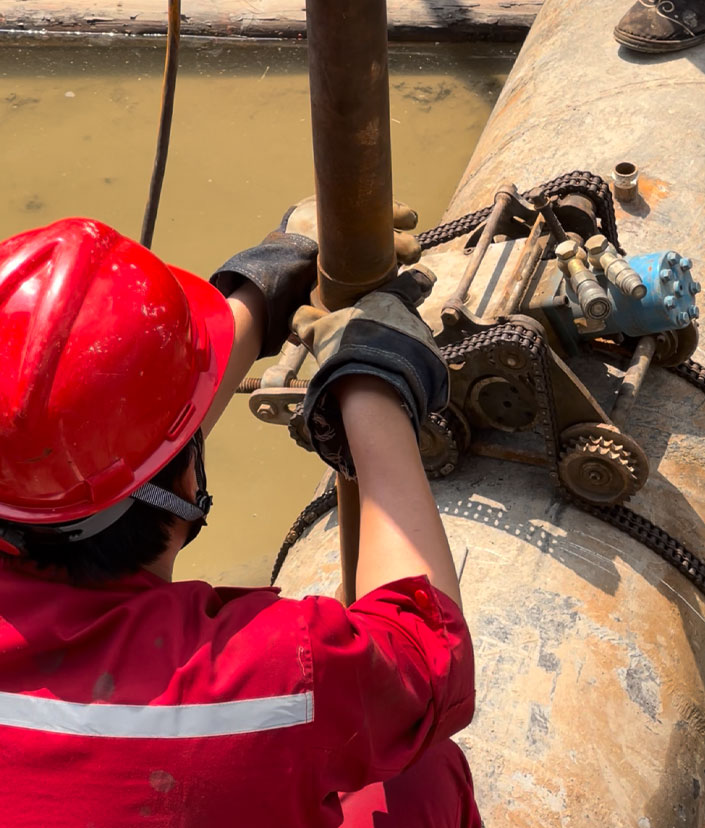

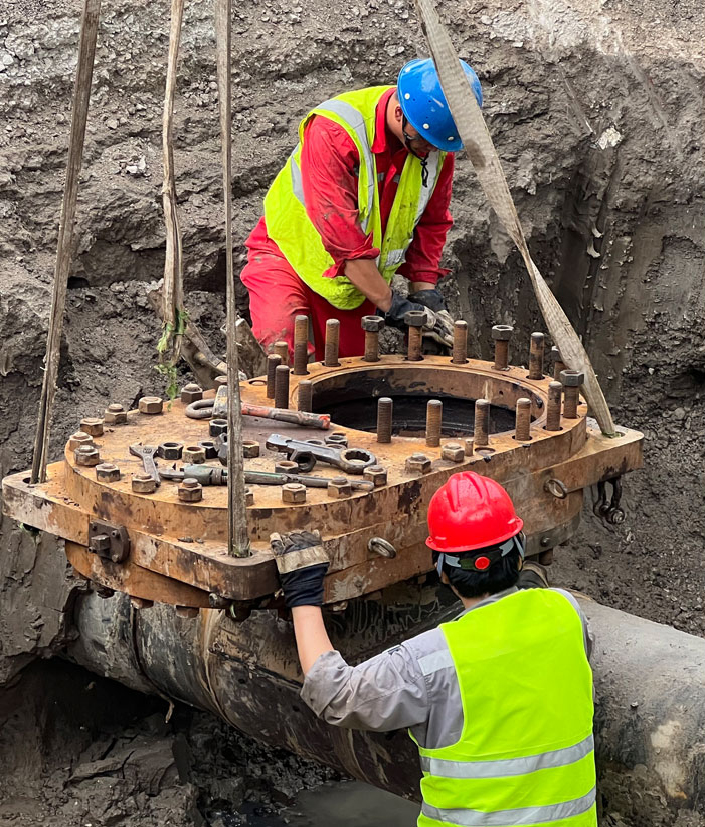

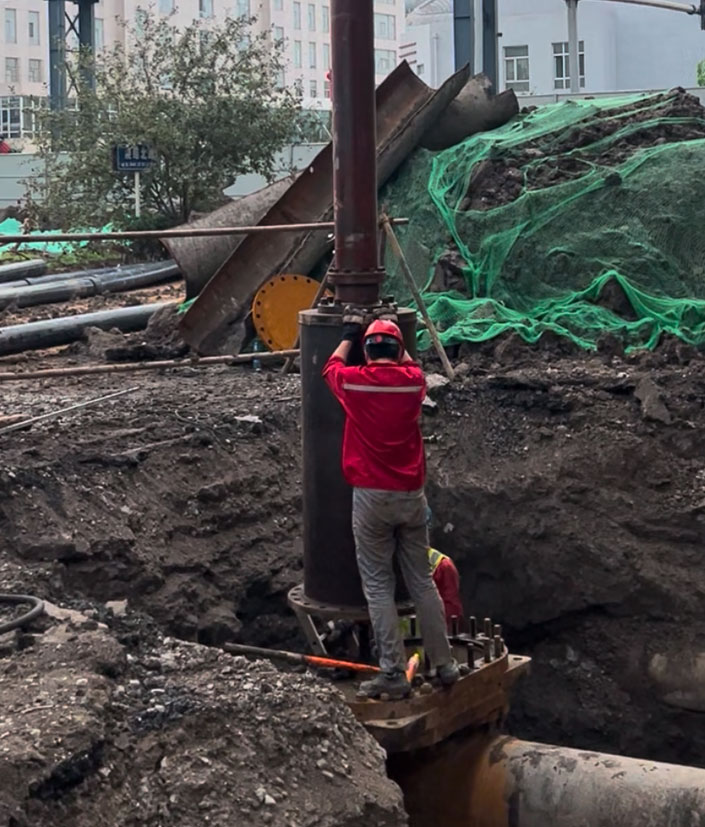

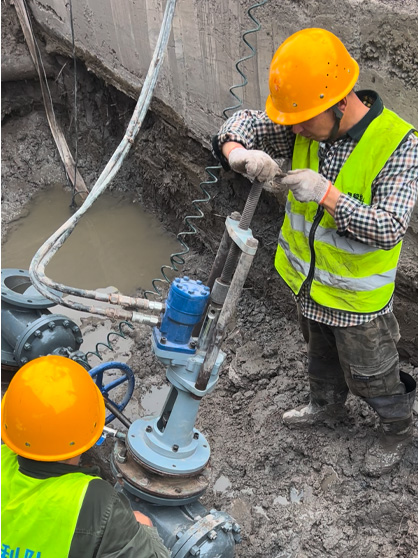

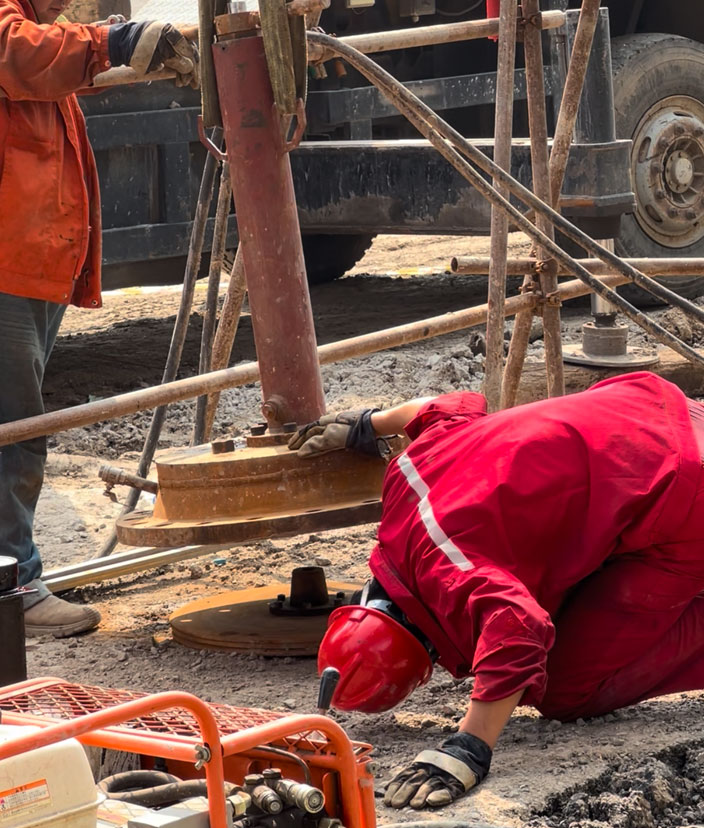

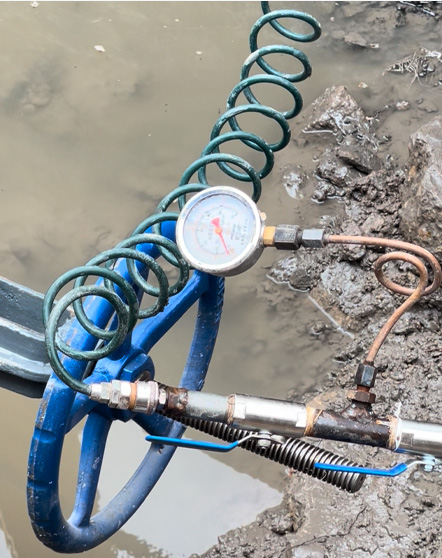

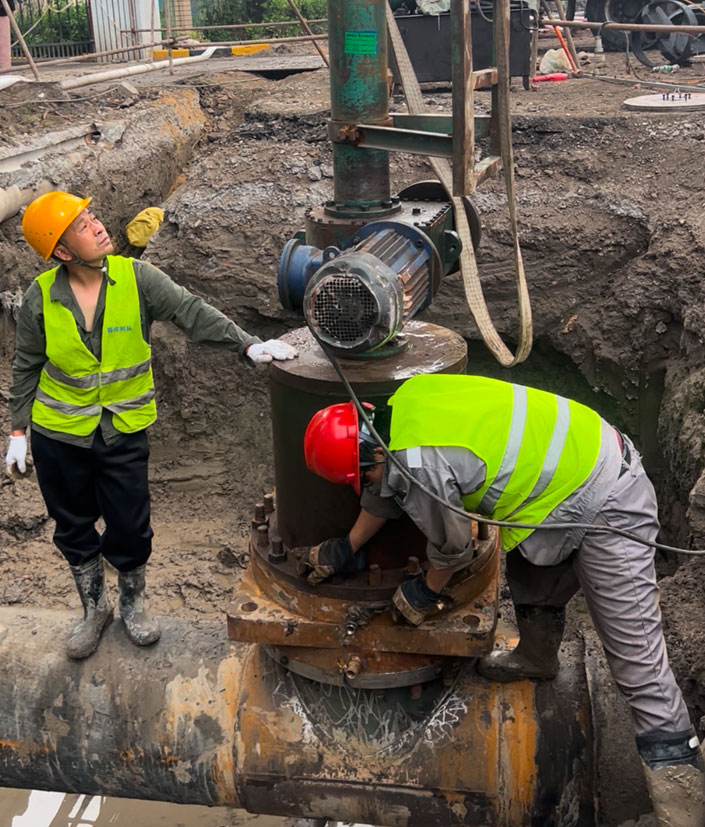

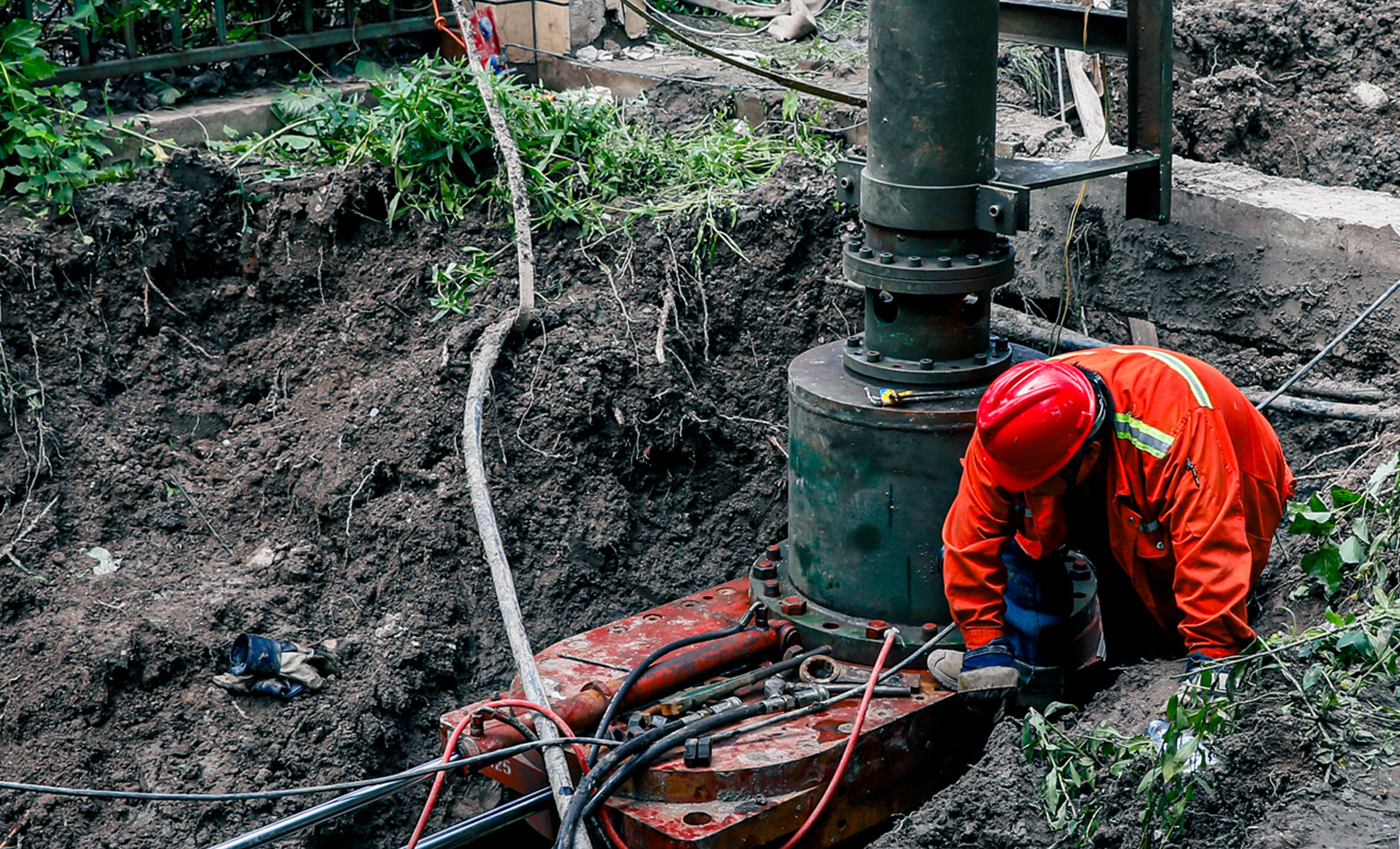

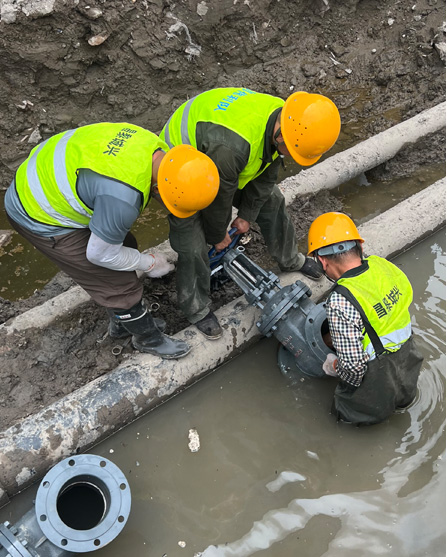

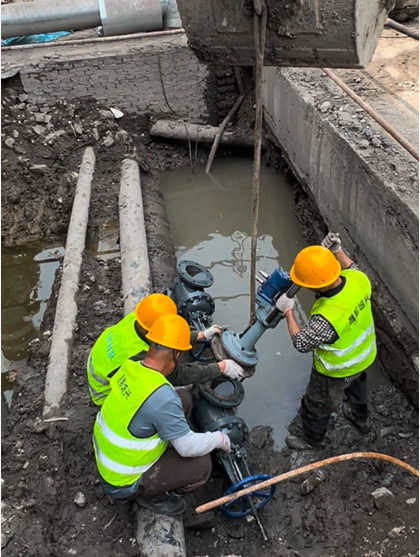

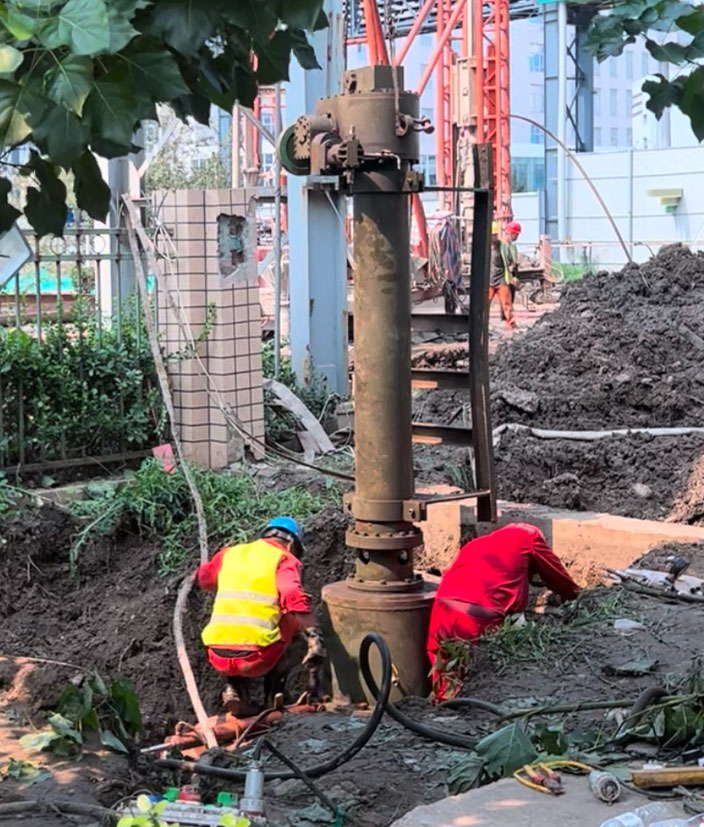

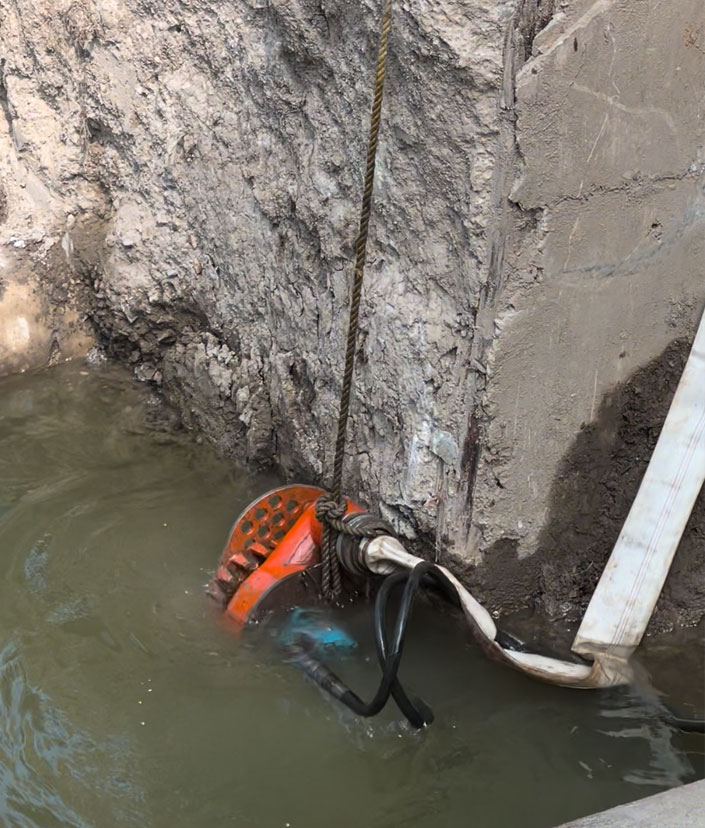

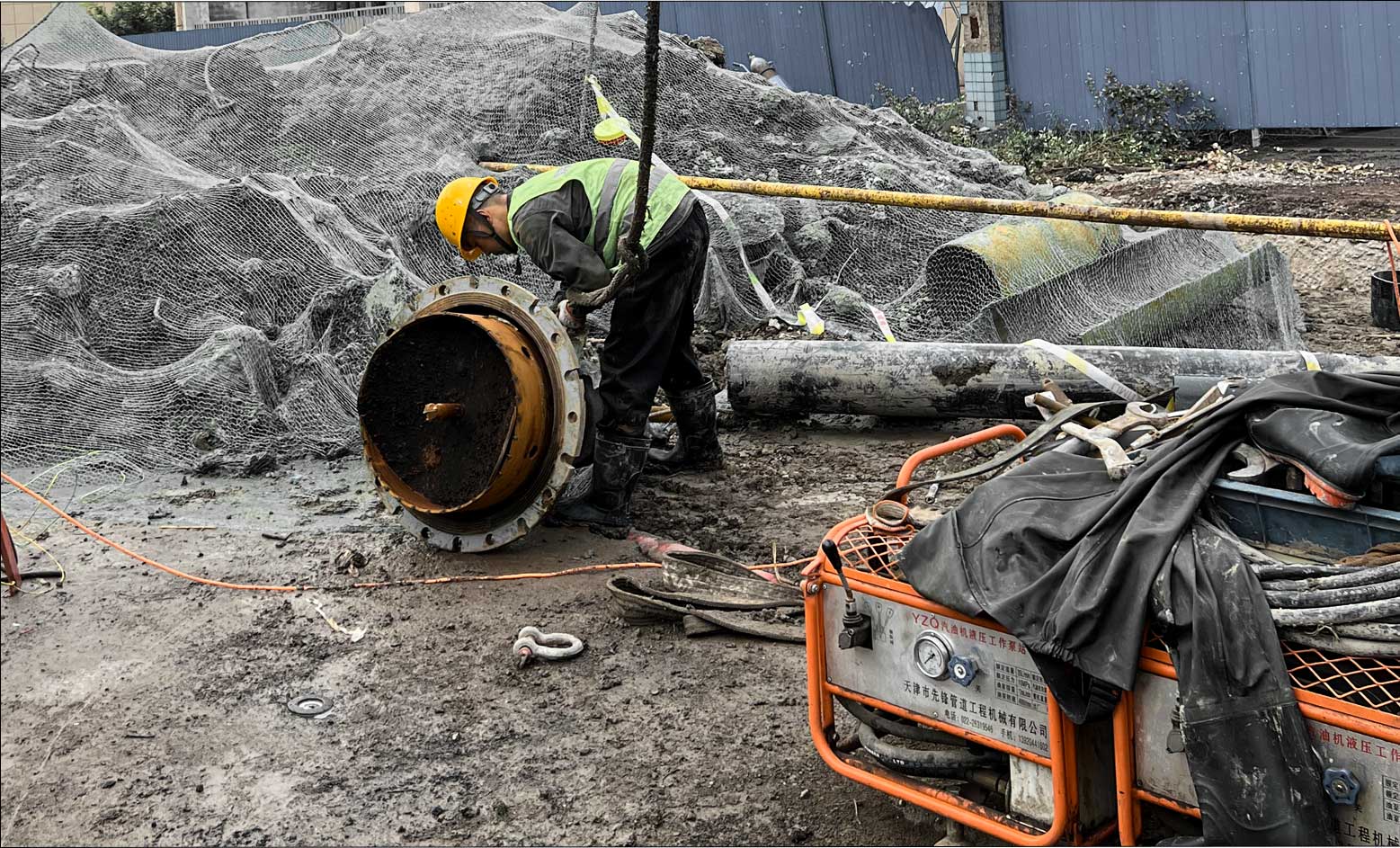

项目方案中共4个DN600封堵和2个DN600带压开孔点位以及4个DN200封堵点位的作业,公司以安全充分的预案及精准预算获得这个项目的实施。使用公司XJZY系列带压开孔机及XJYZD液压泵站、全套封堵设备、XJQG-1液压切管机断管设备、XJYNB液压泥浆泵排水设备进行作业。
